荒漠崛起“绿电银行”
本报记者 冯荣 字数:
《 吴忠数字报 》( 2026年04月15日 第 01 版 )

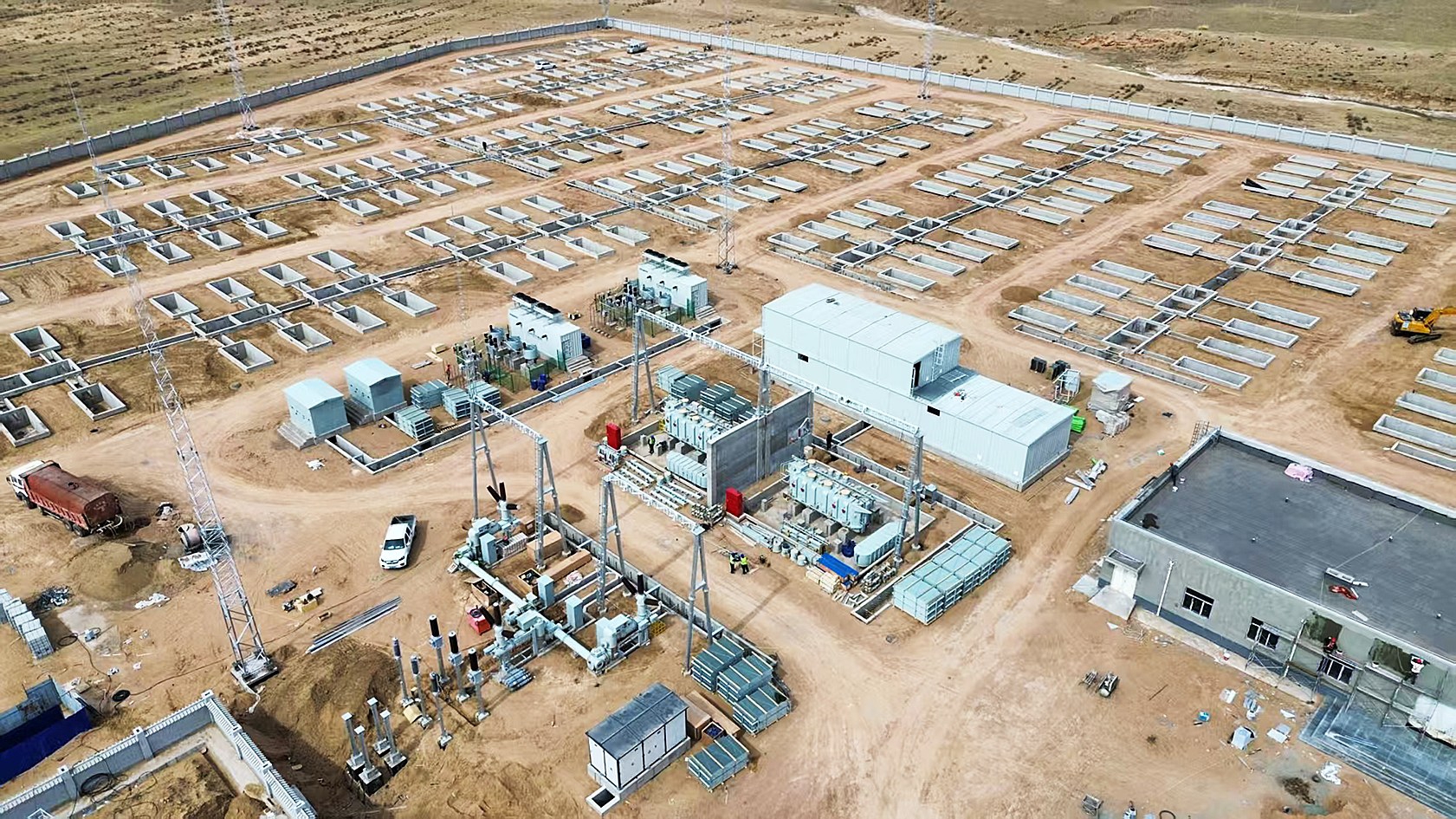

盐池县耀泰光伏发电有限公司275MW/1100MWh储能发电项目土建施工已完成95%,55套储能设备基础全部浇筑完毕,施工人员正加紧开展电缆敷设作业(摄于4月13日)。
春日的盐池县,春风拂过荒漠戈壁,一座座巨型储能“超级充电宝”拔地而起,一个个“绿电银行”加速落地。该县以项目建设加速度破解新能源消纳瓶颈,为新型电力系统建设注入强劲绿色动能,书写着以储能赋能高质量发展的时代答卷。
4月13日,在盐池县高沙窝镇盐池北地1GW/4GWh共享储能示范电站项目施工现场,机械轰鸣、人头攒动,施工人员各司其职、交叉作业,呈现出一派热火朝天的建设景象。“目前,基础施工正稳步推进,整体态势良好。项目建成后将接入宁夏主网,成为电网核心调节枢纽,大幅提升新能源消纳能力。”该项目负责人马晓东说。
不远处,盐池县耀泰光伏发电有限公司275MW/1100MWh储能发电项目工地同样繁忙。该项目2025年9月开工,目前土建施工已接近尾声,设备安装进展顺利,施工人员正加紧推进电缆敷设作业,为后续设备进场安装做好准备。“我们计划4月下旬开始设备进场,力争6月底实现全站并网投产。”该项目现场负责人杨治勋表示,项目投运后将成为当地风光消纳的“稳定器”,为区域电网安全稳定运行提供坚实支撑。
相较于两大在建项目,位于盐池县王乐井乡石山子村的盐州第二储能电站已率先实现并网投运。一排排蓝色储能舱整齐排列,源源不断将清洁电能送入宁夏主网,也为后续储能项目建设积累了宝贵经验。(下转二版)
