青铜峡水利枢纽工程水电站机组安装

字数

《 吴忠数字报 》( 2023年11月02日 第 3 版 )

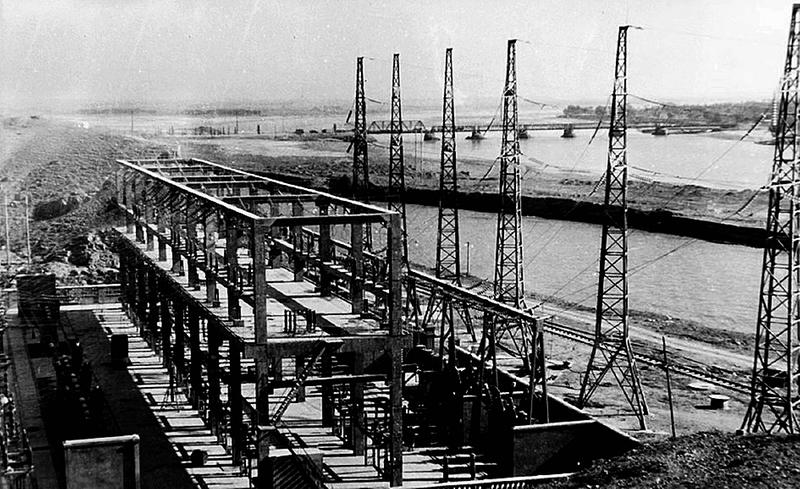

    闸墩式水电站厂区(资料图片)。

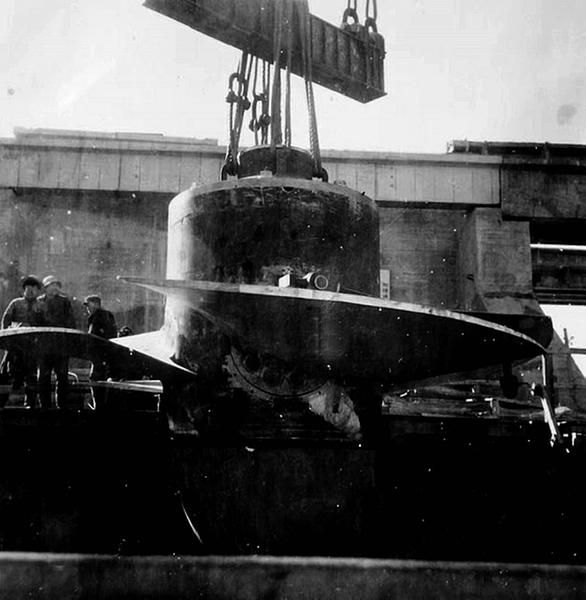

    吊装水轮机转机(资料图片)。

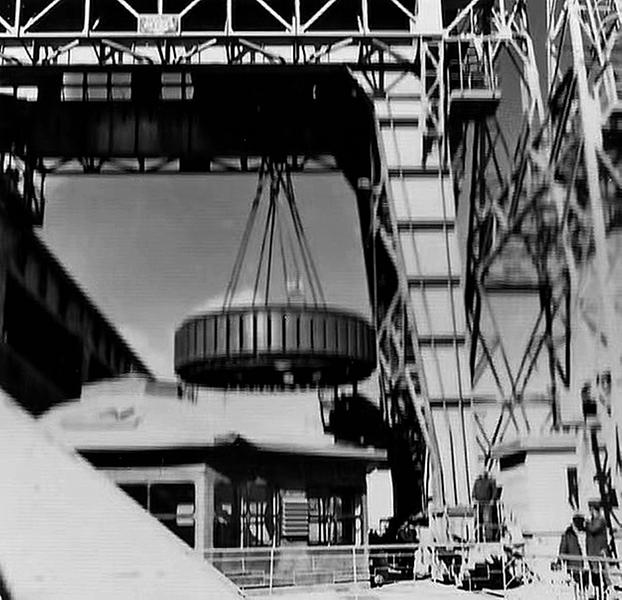

    吊装发电机转子(资料图片)。

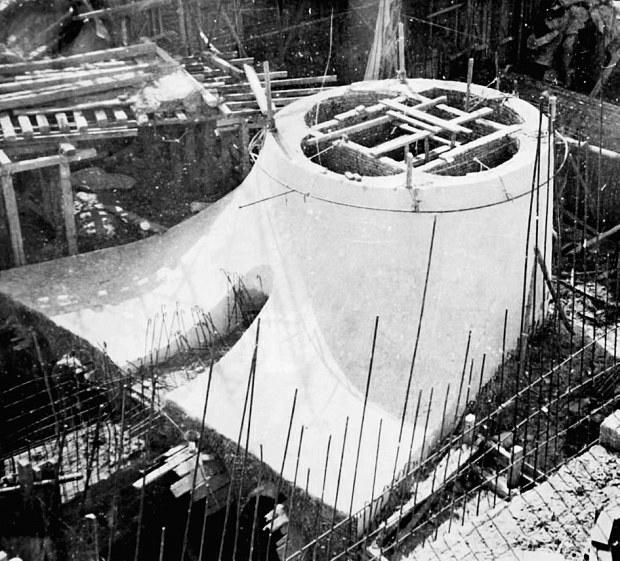

    水电站肘管砖模结构(资料图片)。

  李鹏
  在青铜峡水利枢纽工程建设中,青铜峡水利枢纽工程水电站机组安装是十分重要的一步。它的安装成功,使宁夏有了第一座水力发电站,给工农业的发展提供了充足的电力和水利资源。
  青铜峡水利枢纽工程水电站采用闸墩式布置,水轮发电机组分别布置在分散闸墩之中。水电站机组安装从1966年上半年开始,第一台机组于1967年年底充水试运转,1968年2月13日第一台机组(2号机组)并网发电,至1978年12月6日8台转桨式水轮发电机组全部投产,标志着青铜峡水电站全面建成。8台机组安装顺序为:2号、8号、1号、3号、4号、5号、7号、6号。1~7号为哈尔滨电机厂制造,8号机组发电机由前苏联乌拉尔电器工厂制造。
  第一台机组安装于2号电站,主要原因是根据青铜峡水利枢纽必须确保按时灌溉等因素而定的。水电站在第一台机组发电前,所需要完成的机电安装工程量最大,工期也长,尤其是我国自行设计制造的第一台大型转桨式水轮发电机组,既缺乏安装的经验,在设计制作上存在的问题也较多。当时土建工程又尚未竣工,选择2号电站装机,既不影响灌溉,也距离安装间近,便于采用土法运输吊装。选择2号机为第一期发电机组,可以同时满足近区供电和电站厂用系统的要求。在2号机发电后,接着安装8号机组。8号机组是调用当时鱼嘴电站积压设备,发电机与前苏联卡乌纳斯水电站机组完全相同,是前苏联乌拉尔电器工厂制造,水轮机由前苏联哈尔科夫水轮机工厂制造,调速器则由苏联列宁格勒斯大林金属工厂制造。由于8号机组容量和尺寸相差很大,1960年8月已按设计要求浇筑完的蜗壳、尾水管、泄水管等部位,近3000立方米砼必须拆除。考虑到施工难度大、工期紧,最终采取浅孔龟裂爆破法,使基础变更工程如期完成。4号机组被列为国家重点建设项目。国家计委、建委、一机部、水电部要求1973年第三季度发电,由于设备到货晚、安装时间紧,工地开展了比工效、比进度、比安全、比质量、比工时的“五比”劳动竞赛,加快了工程进度,只用4个班就完成了发电机转子堆积,创下安装速度的新纪录。在运行中,4号机定子线圈先后击破近50个。为了解决这一问题,水电部、哈尔滨电机厂代表先后亲临工地解决问题。经过处理,历时3个月完成发电机转子吊装运行。青铜峡水电站各台机组的施工总工期相差甚大,主要原因是受机组设备到货及设备制造质量的影响。
  从1967年12月第一台机组安装发电,后七台机组也相继安装与并网发电,至1978年完成设计装机总容量27.2万千瓦,从而使宁夏回族自治区有了第一座水力发电站,给工农业的发展提供了充足的电力和水利资源。在20世纪70~80年代,当时中央人民广播电台、中央电视台新闻首播黄河青铜峡水电站开闸泄洪的壮观景象,令人热血沸腾。
  (作者系宁夏博物馆副研究员)
